НТУГ-ын удирдлагууд дэлхийн хэмжээний бизнес консалтинг, санхүүгийн зөвлөх үйлчилгээний тэргүүлэгч “Alvarez&Marsal” компанийн төлөөлөгчдийг өнөөдөр /2026.03.31/ Улаанбаатар хотноо хүлээн авч уулзлаа.
“ТУУЛ УСАН ЦОГЦОЛБОР” ТӨСЛИЙН ТЕХНИК, ЭДИЙН ЗАСГИЙН ҮНДЭСЛЭЛИЙГ БОЛОВСРУУЛЖ БАЙНА
НИЙСЛЭЛ ДОТООД БОНД ГАРГАЖ, ДЦС-5 ТӨСЛИЙГ 200 ТЭРБУМ ТӨГРӨГӨӨР САНХҮҮЖҮҮЛНЭ
“Нэгдсэн төслийн удирдлагын газар” ОНӨТҮГ, “Барилгын хөгжлийн төв” ТӨҮГ хооронд хамтран ажиллах санамж бичгийг /2026.03.27/ байгуулж, НТУГ-ыг захирал Э.Түвшинжаргал, Барилгын хөгжлийн төвийн захирал Д.Мөнхбаатар нар гарын үсэг зурлаа.
ДУЛААНЫ ТАВДУГААР ЦАХИЛГААН СТАНЦЫН ТӨСЛИЙН БАРИЛГА УГСРАЛТЫН БЭЛТГЭЛ АЖИЛ ЭРЧИМЖИЖ БАЙНА
ИОРДАН УЛСЫН ХҮН АМЫН ТАЛЫГ ЦЭВЭР УСААР ХАНГАХ "AQABA-AMMAN" ТӨСӨЛ ХЭРЭГЖИЖ БАЙНА
ДҮҮЖИН ЗАМЫН ТЭЭВРИЙН ТӨСЛИЙН ХОЁР БУУДЛЫН БАРИЛГЫН АЖИЛ ДУУСАЖ, ДОТООД ЗАСАЛ ХИЙГДЭЖ БАЙНА
БАЯНХОШУУ НОГООН ОРОН СУУЦ ТӨСӨЛ: 226 АЙЛЫН 6 БЛОК ОРОН СУУЦНЫ БАРИЛГЫН АЖИЛ 80 ОРЧИМ ХУВЬТАЙ БАЙНА
ХАНЫН МАТЕРИАЛ ХОТ ОРОН СУУЦЖУУЛАХ ТӨСЛИЙН БҮТЭЭН БАЙГУУЛАЛТЫН БЭЛТГЭЛ АЖЛУУД ЭХЭЛСЭН
НТУГ-ЫН ИНЖЕНЕР, МЭРГЭЖИЛТНҮҮД ГАМШГААС ХАМГААЛАХ СУРГАЛТАД ХАМРАГДЛАА
“СЭЛБЭ 20 МИНУТЫН ХОТ” ТӨСӨЛ: 3660 ХҮҮХДИЙН ГУРВАН СУРГУУЛЬ, 1200 ХҮҮХДИЙН ТАВАН ЦЭЦЭРЛЭГ БАЙГУУЛНА
ГЕОЛОГИЙН ТӨВ ЛАБОРАТОРИ ОРЧМЫН НҮХЭН ГАРЦЫН ГАЗАР ЧӨЛӨӨЛӨЛТ ДУУСЛАА
НТУГ-ЫН ДОТООД АУДИТОРУУД ISO 9001:2015 БОЛОН ISO 21500:2021 СТАНДАРТЫН ХЭРЭГЖИЛТЭД ДҮГНЭЛТ ХИЙЖ АЖИЛЛАЛАА
УЛААНБАДРАХ 300МВт ЦАХИЛГААН СТАНЦЫН ТӨСӨЛ ХЭРЭГЖСЭНЭЭР 250 АЖЛЫН БАЙР ШИНЭЭР БИЙ БОЛНО
ДҮҮЖИН ЗАМЫН ТЭЭВЭР ТӨСЛИЙН ЯАРМАГ ДАХЬ БУУДЛЫН ЭРГЭЛТИЙН ЗАМЫГ СУУРИЛУУЛЛАА


31 05

МЕТРО ТӨСЛИЙН БАРИЛГЫН ҮЕ ШАТАНД ХӨРСӨНД ҮЗҮҮЛЭХ НӨЛӨӨЛЛИЙГ ҮНЭЛЛЭЭ

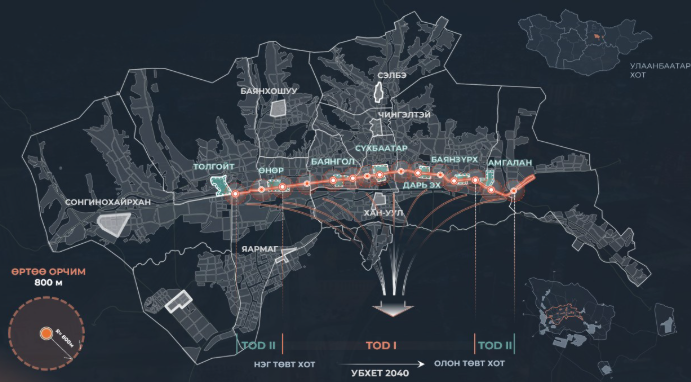

Улаанбаатар метро” төслийн Байгаль орчны нөлөөллийн нарийвчилсан үнэлгээний (БОННҮ) хүрээнд барилгын ажлын явцад хөрсөн бүрхэвчинд үзүүлэх нөлөөллийг нарийвчлан үнэллээ

 Хөрсний өнөөгийн нөхцөл

Судалгаанд хамрагдсан хөрсний төрлүүдэд үзүүлэх нөлөөллийн зэрэглэлийг тогтооход:

  • Антросол хөрс: Нэмэлт нөлөөлөл бага;
  • Нугын цэвдэгт хөрс: Нөлөөлөл бага;
  • Хар хүрэн хөрс: Нөлөөлөл дунд түвшинд байна.

Барилгын үе шатанд үзүүлэх нөлөөлөл

Барилгын ажлын явцад дараах нөлөөллүүд үүсэх боломжтой:

  • Хөрсний бүтэц, геоморфологийн өөрчлөлт
  • Хөрсний химийн болон физик шинж чанарын өөрчлөлт
  • Хөрсний бохирдол, экологийн эрсдэл
  • Хөрсний элэгдэл, эвдрэл, нягтрал нэмэгдэх

Ялангуяа депо, өртөө, туннелийн малталт, газар шорооны ажлууд нь хөрсөнд хамгийн их нөлөө үзүүлэхээр байна.

Төсөл нь нийт 19.4 км урттай бөгөөд барилгын явцад их хэмжээний хөрс ухалт, буцаан дүүргэлт хийгдэх тул хөрсний элэгдэл, эвдрэл үүсэх эрсдэлтэй.

Нөлөөллийг бууруулах арга хэмжээ

Төслийн хүрээнд хөрсөнд үзүүлэх сөрөг нөлөөллийг бууруулах дараах арга хэмжээг төлөвлөсөн.

Урьдчилан сэргийлэх:

  • Шимт хөрсийг хуулж тусад нь хадгалах
  • Хөрсний чанарт тогтмол мониторинг хийх
  • Хог хаягдлыг ил задгай хаяхгүй байх
  • Бохирдуулагч бодисын асгаралтаас сэргийлэх
  • Тээврийн замыг тодорхой маршрутаар хяналттай ашиглах

Бууруулах:

  • Барилгын ажлыг батлагдсан зураг төслийн дагуу зохиогчийн хяналт дор гүйцэтгэх
  • Нөлөөлөлд өртсөн хөрсийг нөхөн сэргээх
  • Бохирдлоос сэргийлсэн талбайн зохион байгуулалт хийх
  • Илүүдэл хөрсийг дахин ашиглах, нөхөн сэргээлтэд ашиглах
Дүгнэлт

Метро төслийн барилгын үе шатанд хөрсөнд үзүүлэх нөлөөлөл нь цар хүрээний хувьд их боловч төлөвлөсөн менежмент, нөхөн сэргээлтийн арга хэмжээг хэрэгжүүлснээр сөрөг нөлөөллийг бууруулах боломжтой гэж үзэж байна.
